Nowego mostu na Zawodzie w tym roku jednak nie będzie?

23/11/2011 12:13

Istnieje duże ryzyko, że termin oddania mostu w ciągu ul. Studziennej i Orlej planowany na koniec grudnia nie zostanie dotrzymany — przyznaje Kamil Czyżak z biura prasowego Urzędu Miejskiego w Elblągu.

Tymczasem w lipcu wiceprezydent Tomasz Lewandowski zapewniał, że "montaż pierwszej kładki nastąpi jeszcze jesienią 2011 r. tak, aby mieszkańcy Zawodzia zostali jak najszybciej skomunikowani z resztą miasta".

Aktualny termin oddania całej inwestycji to 30 września 2012 r. Dlaczego grudniowy termin oddania jednego z mostów nie zostanie dotrzymany?

— Pojawiły się problemy projektowe, które nie pozwalają wykonawcy robót realizować inwestycji — wyjaśnia Kamil Czyżak z biura prasowego Urzędu Miejskiego w Elblągu. — Chodzi m.in. o problemy wynikające z błędów w rozwiązaniach projektowych dotyczących balastowania klap zwodzonych mostów.



Jak zapewniają urzędnicy - miasto stara się, aby projektant na bieżąco wyjaśniał wątpliwości dotyczące projektu i zawartych w nim rozwiązań oraz usuwał wady projektowe. Projektant na bieżąco informowany jest o ujawnieniu wad dokumentacji projektowej i zobowiązywany do ich usunięcia. Zgodnie z umową na wykonanie projektu, miasto planuje wystąpić z roszczeniem finansowym do projektanta z tytułu nieterminowego usuwania wad projektowych.

Miasto podejmuje również działania zmierzające do zwiększenia tempa realizacji inwestycji przez wykonawcę robót, tj. firmę Warbud S.A. w Warszawie.
 Na poniedziałek (28 listopada) planowane jest spotkanie wiceprezydenta Lewandowskiego z wykonawcą, na którym zostaną omówione szczegóły inwestycji. Chodzi o uniknięcie kolejnych zagrożeń w budowie.


To, że budowa nowych mostów przez rzekę Elbląg będzie trudnym zadaniem, było wiadomo od początku. Choćby dlatego, że tak naprawdę wykonawca nie wiedział, jakie niespodzianki, jeszcze poniemieckie, których nie będzie w żadnej dokumentacji technicznej, znajdują się na dnie rzeki. A tych nie brakowało.

— Wiedzieliśmy, że poniemieckie fundamenty mostu będą solidne, ale nie spodziewaliśmy czegoś tak potężnego — mówi jeden z pracowników. — Później na dnie trafiliśmy na drewnianą palisadę. Tego w ogóle nie było w dokumentacji.


Jakby tego było mało, w latach 80., budowniczym kładki wzdłuż ulicy Studziennej i Orlej... uciekło do wody 40 m sześciennych betonu i zalega na dnie. W lipcu przedstawiciele Warbudu zapewniali, że staną na wysokości zadania.

Przypomnijmy, że budowę obu mostów jednocześnie rozpoczęto w ubiegłym roku, jeszcze za rządów poprzedniej ekipy z prezydentem Henrykiem Słoniną. Joanna Urbaniak, rzecznik prasowy ówczesnego prezydenta, tak tłumaczyła jesienią ubiegłego roku konieczność budowy dwóch mostów jednocześnie:

— Jest to zadanie finansowane ze środków unijnych i terminy realizacji są bardzo rygorystyczne. Ich niedotrzymanie grozi utratą dofinansowania. Oba mosty muszą stanąć do końca przyszłego roku (czyli do końca 2011 r. - red).
daga

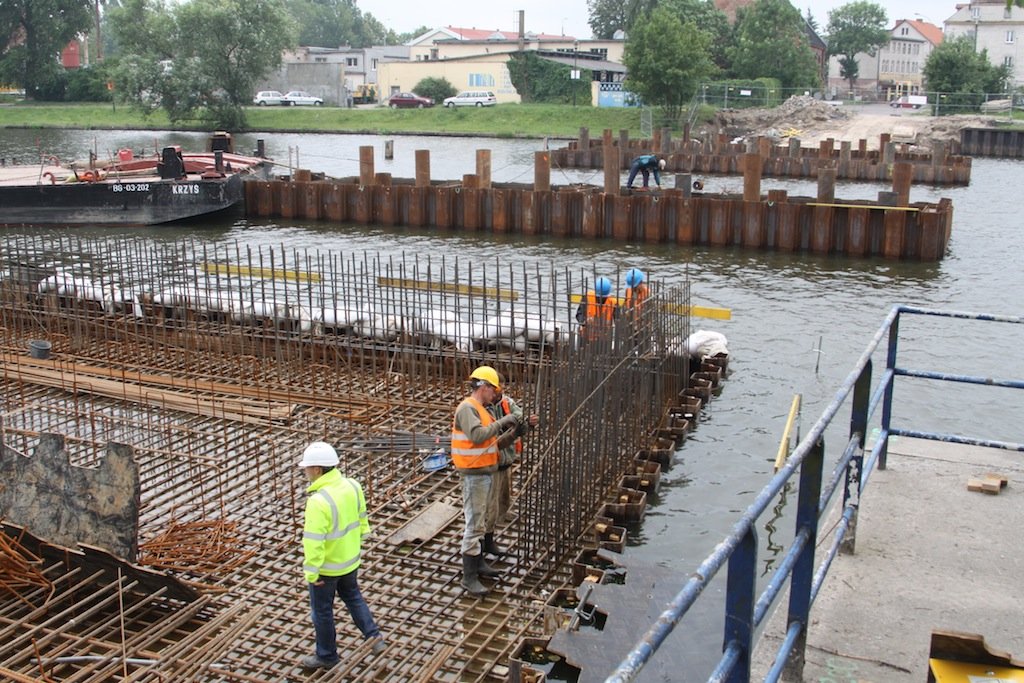

Most górny (na zdjęciu, wzdłuż ul. Mostowej) będzie miał od przyczółka do przyczółka 51 m długości. Na jego budowę zużytych zostanie 103 tony stali. Będzie miał 6-metrowy chodnik. Na tym moście będzie się również mieściło stanowisko osoby, która będzie zdalnie obsługiwała oba mosty zwodzone.
Most dolny (wzdłuż Orlej i Studziennej) będzie miał 2-metrową ścieżkę rowerową, 6-metrową jezdnię (ruch samochodowy będzie się odbywał jednokierunkowo, najprawdopodobniej ze starówki na Zawodzie) i 2-metrowy chodnik. Na jego budowę zostanie zużyte 268 ton stali.
Wyremontowane zostanie też nabrzeże starówki. Koszt wszystkich prac to około 35 mln złotych.
